Yποδομές

Νέο Προπονητήριο Καλαμάτας: Δόθηκε παράταση μέχρι τον Απρίλιο του 2026 για ολοκλήρωση των εργασιών

Στη χορήγηση παράτασης για την ολοκλήρωση του νέου προπονητηρίου στο Δημοτικό Στάδιο Παραλίας προχώρησε σήμερα, 25 Αυγούστου 2025, η Δημοτική Επιτροπή Καλαμάτας. Πρόκειται για την τρίτη παράταση που δίνεται, προκειμένου να ολοκληρωθεί το έργο. Πρόκειται για έργο προϋπολογισμού 1.047.000 ευρώ, με αρχική προθεσμία υλοποίησης 365 μέρες, ενώ τον Νοέμβριο του 2024 έγινε και συμπληρωματική σύμβαση ύψους 169. 840 ευρώ. Η πρώτη παράταση είχε δοθεί έως 7 Μαρτίου 2025, και η δεύτερη έως 13 Αυγούστου, με την ανάδοχο εταιρεία να ζητά παράταση έως 6 Απριλίου του 2026, και τη δημοτική αρχή να εισηγείται παράταση για ολοκλήρωση του έργου έως την 1η Απριλίου 2026. Όπως επισημαίνεται μεταξύ άλλων στη σχετική εισήγηση, ” το τελευταίο χρονικό διάστημα το εργοτάξιο παρέμενε ανενεργό λόγω της εξέτασης τροποποίησης της μελέτης πυρασφάλειας και της επακόλουθης καθυστέρησης έγκρισης των panels οροφοκάλυψης και πλαγιοκάλυψης της ανωδομής. Μετά από συνεχείς επαφές και συνεργασίες με την αρμόδια Πυροσβεστική Υπηρεσία και τον ανάδοχο, το θέμα βαίνει προς επίλυση και αναμένεται η επιτάχυνση των εργασιών – παραγγελιών υλικών”. Ενστάσεις και σε αυτή την παράταση διατυπώθηκαν από τους συμβούλους της Αντιπολίτευσης με κύριο θέμα την παράταση 231 ημερολογιακών ημερών που δίνεται στην ανάδοχο εταιρεία, αντί μιας πιο σύντομης προθεσμίας που συνέβαλε σε “ενισχυμένο έλεγχο” του έργου.

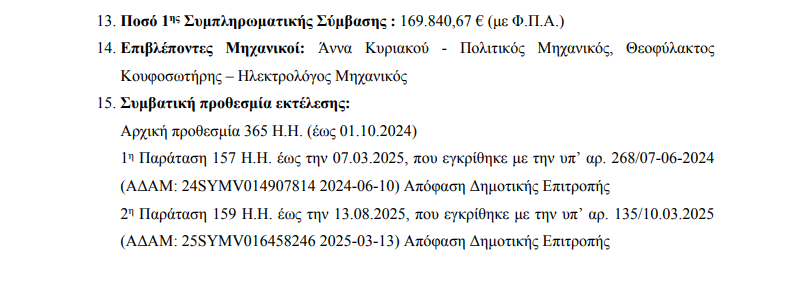

ΤΙ ΑΝΑΦΕΡΕΙ Η ΕΙΣΗΓΗΣΗ ΤΟΥ ΑΝΤΙΔΗΜΑΡΧΟΥ ΒΑΣΙΛΗ ΚΟΥΤΡΑΦΟΥΡΗ

Β. ΠΟΡΕΙΑ ΕΚΤΕΛΕΣΗΣ ΕΡΓΟΥ

Μέχρι σήμερα έχουν εκτελεστεί οι παρακάτω εργασίες:
• Αποξήλωση υφισταμένων μπασκετών και μεταφορά τους
• Αποξήλωση μεταλλικών κιγκλιδωμάτων
• Καθαίρεση ταπήτων
• Καθαίρεση στοιχείων από άοπλο σκυρόδεμα
• Εκσκαφή για την θεμελίωση του κτιρίου
• Διευθέτηση δικτύων ύδρευσης, αποχέτευσης και παροχής ηλεκτρικής ενέργειας
• Σκυροδέτηση του συνόλου της θεμελίωσης
• Επάλειψη πεδιλοδοκών με ασφαλτικό γαλάκτωμα
• Επίχωση με προϊόντα εκσκαφής
• Σκυροδέτηση του συνόλου της εδαφόπλακας
• Κατασκευή του συνόλου του μεταλλικού φορέα ανωδομής με την τοποθέτηση κατακόρυφων και οριζόντιων μεταλλικών φερόντων στοιχείων και στέγης.

Είναι γεγονός ότι το τελευταίο χρονικό διάστημα το εργοτάξιο παρέμενε ανενεργό λόγω της εξέτασης τροποποίησης της μελέτης πυρασφάλειας και της επακόλουθης καθυστέρησης έγκρισης των panels οροφοκάλυψης και πλαγιοκάλυψης της ανωδομής. Μετά από συνεχείς επαφές και συνεργασίες με την αρμόδια Πυροσβεστική Υπηρεσία και τον ανάδοχο, το θέμα βαίνει προς επίλυση και αναμένεται η επιτάχυνση των εργασιών – παραγγελιών υλικών.
Η ολοκλήρωση της επικάλυψης της ανωδομής είναι κομβικής σημασίας διότι στη συνέχεια θα μπορούν να εκτελεστούν «επικαλυπτόμενες» εργασίες.

 ΑΙΤΗΣΗ ΠΑΡΑΤΑΣΗΣ ΑΝΑΔΟΧΟΥ
Ο ανάδοχος με την από 16.07.2025 αίτησή του (αρ. πρωτ. Δήμου Καλαμάτας 38709/16.07.2025), ζητά την παράταση της προθεσμίας εκτέλεσης του έργου (με αναθεώρηση) κατά 236 ημερολογιακές ημέρες, δηλαδή έως την 06.04.2026, για τους λόγους που αναφέρονται αναλυτικά σε αυτή.

 ΑΠΟΨΗ ΔΙΕΥΘΥΝΟΥΣΑΣ ΥΠΗΡΕΣΙΑΣ

Από τις αιτιάσεις του αναδόχου γίνονται αποδεκτές οι καθυστερήσεις που οφείλονται στους παρακάτω λόγους:
α) στις δυσμενείς καιρικές συνθήκες σύμφωνα με τα συνημμένα στοιχεία της ΕΜΥ κατά 26 ημερολογιακές ημέρες,
β) στην ανάγκη εξέτασης τροποποίησης της μελέτης πυρασφάλειας με αποτέλεσμα την καθυστέρηση στην έγκριση των panels οροφοκάλυψης και πλαγιοκάλυψης της ανωδομής κατά 150 ημερολογιακές ημέρες,
γ) στην ανάγκη σύνταξης και έγκρισης 2ου ΑΠΕ κυρίως για την αντιμετώπιση του θέματος των panels κατά 60 ημερολογιακές ημέρες.
Από τα ανωτέρω προκύπτει αποδοχή παράτασης προθεσμίας κατά 236 ημερολογιακές ημέρες.

ΝΟΜΙΚΟ ΠΛΑΙΣΙΟ – ΕΙΣΗΓΗΣΗ ΔΙΕΥΘΥΝΟΥΣΑΣ ΥΠΗΡΕΣΙΑΣ

Σύμφωνα με τις παρ. 4 και 8 του άρθρου 147 του Ν.4412/2016, μετά τη πάροδο της αρχικής προθεσμίας, ο ανάδοχος δεσμεύεται να συνεχίσει τη κατασκευή του έργου για χρονικό διάστημα ίσο με το μισό της αρχικής και όχι μικρότερο των 3 μηνών (παρ. 4), ενώ και μετά την πάροδο της οριακής προθεσμίας η συνολική προθεσμία δύναται να παραταθεί για χρονική διάρκεια ίση με την
αρχική συμβατική (παρ. 8).
Το συγκεκριμένο έργο (αρχικής διάρκειας 365 ημερολογιακών ημερών) μπορεί να ολοκληρωθεί εντός συνολικής διάρκειας 2×365+0,5×365=912 ημερολογιακών ημερών, δηλαδή έως την 01.04.2026.
Με τις μέχρι σήμερα χορηγηθείσες παρατάσεις η προθεσμία εκτέλεσης του έργου ολοκληρώνεται στις 13.08.2025, δηλαδή εντός 681 ημερολογιακών ημερών από την υπογραφή της σύμβασης.
Έως την 01.04.2026 απομένουν 231 ημερολογιακές ημέρες.
Επομένως δεν μπορεί να χορηγηθεί παράταση 236 ημερολογιακών ημερών.

Λαμβάνοντας υπόψη τα παραπάνω καθώς και την πορεία εκτέλεσης του έργου,
Εισηγούμαστε
την χορήγηση παράτασης της συμβατικής προθεσμίας εκτέλεσης του έργου κατά 231 ημερολογιακές ημέρες, έως την 01.04.2026, σύμφωνα με το άρθρο 147 του Ν.4412/16, χωρίς υπαιτιότητα της αναδόχου, δηλαδή με αναθεώρηση.
